オフショア開発の費用相場を6カ国×職種別に比較|2026年最新の人月単価と節約術

202609/01
アプリ開発システム開発
2026年9月1日
オフショア開発の費用相場を6カ国×職種別に比較|2026年最新の人月単価と節約術
目次

オフショア開発の費用は、国と職種の組み合わせで2倍以上変わります。

この記事では2026年最新の人月単価を6カ国×4職種で比較し、費用の内訳、国内開発との実質的な差額、コストを抑える具体策までを解説します。

一番安い国を選んでも、総額が一番安くなるとは限りません!

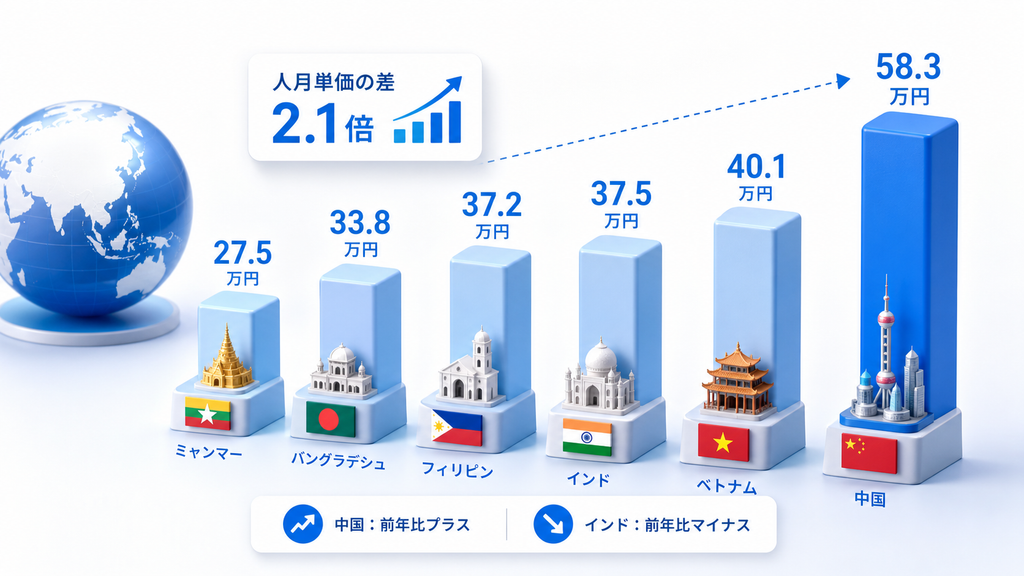

まず、2026年時点の人月単価を国別・職種別に一覧で示します。

国

プログラマー

シニアエンジニア

ブリッジSE

PM

ミャンマー

27.5万円

40.0万円

40.0万円

57.5万円

バングラデシュ

33.8万円

52.5万円

82.5万円

72.5万円

フィリピン

37.2万円

47.5万円

60.5万円

63.5万円

インド

37.5万円

45.0万円

60.0万円

67.5万円

ベトナム

40.1万円

50.0万円

59.0万円

71.4万円

中国

58.3万円

71.7万円

75.8万円

84.6万円

プログラマーの単価は27.5万〜58.3万円のレンジに収まります。

最も安いミャンマーと最も高い中国では、同じプログラマーでも2.1倍の開きがあります。

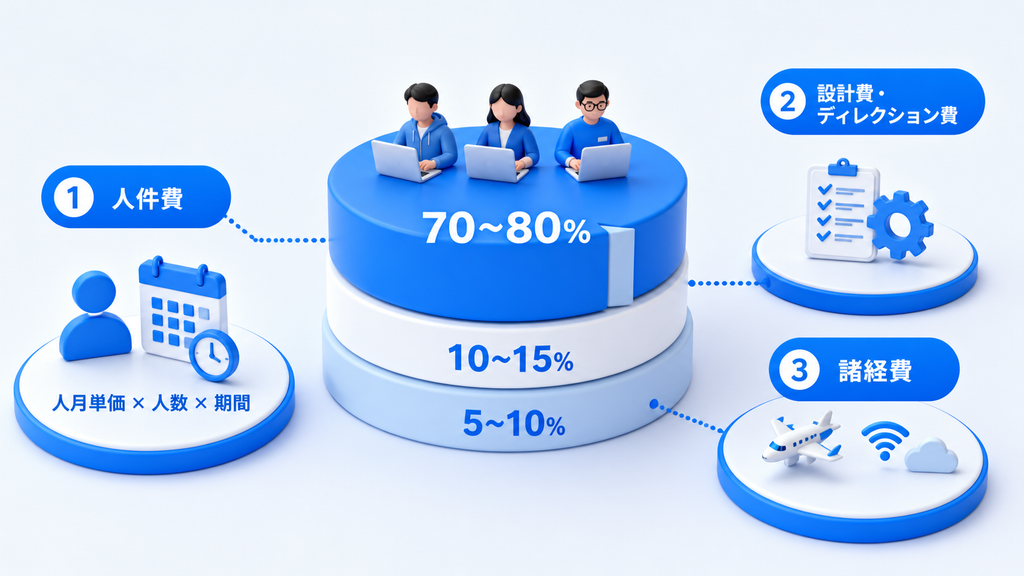

オフショア開発費用の内訳と計算方法

オフショア開発の費用は「人月単価 × 人数 × 開発期間」で計算した人件費が土台になります。

そこに設計費・ディレクション費、そして通信費や渡航費などの諸経費が加わる構造です。

見積書を比較するときは、この3つがそれぞれどう積まれているかを分けて見る必要があります。

総額だけを並べても、何が高くて何が抜けているのかが判断できないためです。

人件費(人月単価)が全体の大半を占める

オフショア開発の費用は、一般的に人件費が大半を占めます。

つまり単価と期間をコントロールできれば、総額はほぼコントロールできます。

エンジニア1人が1カ月稼働した場合の作業量を表す単位です。

人月単価は、同じ国でも職種とスキルで大きく変わります。ベトナムではプログラマー40.1万円に対しPMは71.4万円と、1.8倍の差があります。

「ベトナムは40万円」と単一の数字で予算を組むと必ず不足します。実際はシニアエンジニア、ブリッジSE、PMを含めたチーム編成になるため、概算はチーム構成を決めてから単価を掛け合わせます。

設計費・ディレクション費の相場感

設計費とディレクション費は、要件定義、基本設計、進捗管理、品質管理といった上流工程と管理工程にかかる費用です。

この費用は、要件定義を自社で行うかベンダーに任せるかで大きく変動します。

自社で要件定義まで固めて渡せる場合は、その分だけベンダー側の工数が減ります。

ただし、安く抑えたいからといって上流工程を削るのは避けてください。

仕様が曖昧なまま開発に入ると、実装後の手戻りという形で必ず跳ね返ってきます。

予算オーバーの主な原因として挙げられるのが、初期見積もりの不備と仕様変更の多発です。

設計費を10万円削った結果、手戻りで100万円かかるという逆転が起きます。

見落としがちな追加費用(通信費・渡航費・管理ツール)

人件費と設計費以外に、諸経費として次のような費用が発生します。

見積書に含まれていないことが多いため、自社の予算枠として別途確保しておく必要があります。

  • 渡航費:キックオフや重要なマイルストーンで現地訪問する場合の航空券・宿泊費
  • 通信費:オンライン会議環境、回線、翻訳ツールの利用料
  • 管理ツール利用料:タスク管理、ソースコード管理、デザイン共有などのライセンス費
  • 現地オフィスの賃料:ラボ型契約で専用スペースを確保する場合の実費
  • 仕様変更に伴う追加作業費:請負型で当初の要件から外れた作業が発生した場合の費用

これらは総額に対して数%規模ですが、予算に組み込んでいないと確実に超過します。

プロジェクト予算とは別枠で諸経費を確保しておくと安全です。

Web・モバイルアプリ・AIアプリの実績多数

Last Sceneへお任せください!

  • 開発は丸投げしたいがプロジェクトができるか不安
  • リードエンジニアがいない
  • パフォーマンスはもちろんのことコストにもこだわりたい
八木(Last Scene)

大規模アプリ開発や、0からのサービス開発など
案件の規模に合わせた最適なご提案が可能です。

事例・相見積りの問い合わせはこちら

【2026年最新】国別オフショア開発の人月単価比較

国選びで見るべきは、単価の絶対額ではなく前年比の動きです。

2026年のデータでは、単価が上がっている国と下がっている国がはっきり分かれました。

国

プログラマー(前年比)

ブリッジSE(前年比)

PM(前年比)

ベトナム

40.1万円(+1.8%)

59.0万円(±0%)

71.4万円(+2.0%)

中国

58.3万円(+31.3%)

75.8万円(+16.6%)

84.6万円(+12.4%)

インド

37.5万円(-29.6%)

60.0万円(-13.3%)

67.5万円(-12.9%)

フィリピン

37.2万円(-13.5%)

60.5万円(-17.8%)

63.5万円(-18.8%)

ミャンマー

27.5万円(+2.2%)

40.0万円(-28.1%)

57.5万円(-14.1%)

バングラデシュ

33.8万円(-3.4%)

82.5万円(+3.1%)

72.5万円(-3.3%)

なお、円建ての単価は現地の給与水準だけでなく為替にも左右されます。

1ドル110円台だった水準は1ドル160円超まで円安が進み、1円あたりのベトナムドンへの交換量も210ドン近辺から163ドン程度まで下がりました。

同じ現地給与でも、円で払う金額は自動的に増えているということです。

ベトナム(40.1万〜71.4万円)|コスパと品質のバランスが最も良い

ベトナムを選ぶ最大の理由は、単価が安定していることです。

プログラマー+1.8%、ブリッジSE±0%、PM+2.0%と、全職種で変動幅が小さく収まっています。

これは長期プロジェクトで効いてきます。

2年、3年と続く開発において、契約更新のたびに単価が2桁パーセント上がるリスクが低いためです。

一方で、ベトナムの人件費が今後も横ばいで推移すると考えるのは危険です。

中国(58.3万〜84.6万円)|日本語力が高いが人件費は上昇傾向

中国は6カ国で最も単価が高く、上昇率も最大です。プログラマーは前年比+31.3%と、他国と明らかに違う動きをしています。

理由は日本語対応力とマネジメント品質です。

そのため中国は、コスト削減を主目的に選ぶ国ではありません。プログラマー58.3万円は、国内の中堅エンジニア(60万〜90万円)の下限と大きく変わらない水準です。

インド(37.5万〜67.5万円)|世界トップクラスの技術力

インドは2026年に単価が大きく下がりました。プログラマーは前年比-29.6%で、6カ国で最大の下落幅です。

結果として、37.5万円という単価でトップクラスの技術力にアクセスできる状態になっています。

AI・機械学習、大規模システム、金融系のシステム開発といった高度な領域で選択肢になります。ただし、日本語対応は基本的に期待できません。

英語でのやり取りが前提になるため、自社に英語で仕様を伝えられる人材がいるかどうかが判断の分かれ目になります。

英語対応の人材がいない場合、ブリッジSEへの依存度が高くなり、その分のコストが上乗せされます。

フィリピン・ミャンマー・バングラデシュの単価と特徴

コスト重視で検討する場合の選択肢が、この3カ国です。

それぞれ性格が異なるため、単価だけで並べずに特徴と合わせて判断してください。

  • ミャンマー:プログラマー27.5万円と6カ国最安。ブリッジSEも40.0万円と突出して安く、小規模開発の総額を最も抑えやすい
  • バングラデシュ:プログラマー33.8万円と安い一方、ブリッジSEが82.5万円と6カ国最高。日本語人材の希少性が価格に表れている
  • フィリピン:プログラマー37.2万円。英語が公用語のため、英語ベースでの開発体制を組みやすい

バングラデシュの数字は、オフショア開発のコスト構造をよく表しています。

実装単価が安くても、間に入る日本語人材が高ければ、チーム総額では逆転が起こります。

Web・モバイルアプリ・AIアプリの実績多数

Last Sceneへお任せください!

  • 開発は丸投げしたいがプロジェクトができるか不安
  • リードエンジニアがいない
  • パフォーマンスはもちろんのことコストにもこだわりたい
八木(Last Scene)

大規模アプリ開発や、0からのサービス開発など
案件の規模に合わせた最適なご提案が可能です。

事例・相見積りの問い合わせはこちら

種別の費用相場|ブリッジSE・PMの上乗せコストに注意

チーム総額を左右するのは、プログラマーの単価ではなくブリッジSEとPMの単価です。

どの国でも、この2職種にはプログラマーを大きく上回る単価が設定されています。

プログラマー・SEの国別単価レンジ

実装を担うメンバーの単価は、6カ国で27.5万〜58.3万円のレンジに収まります。

シニアエンジニアになると40.0万〜71.7万円まで上がり、プログラマーとの差は1.2〜1.6倍です。

チーム編成では、この比率を意識してください。

シニアの比率を上げれば品質は安定しますが、月額はその分だけ膨らみます。逆にプログラマー中心の構成にすると単価は下がりますが、設計判断を日本側が担う前提になります。

自社にレビューできる人材がいない場合、この構成は品質リスクに直結します。

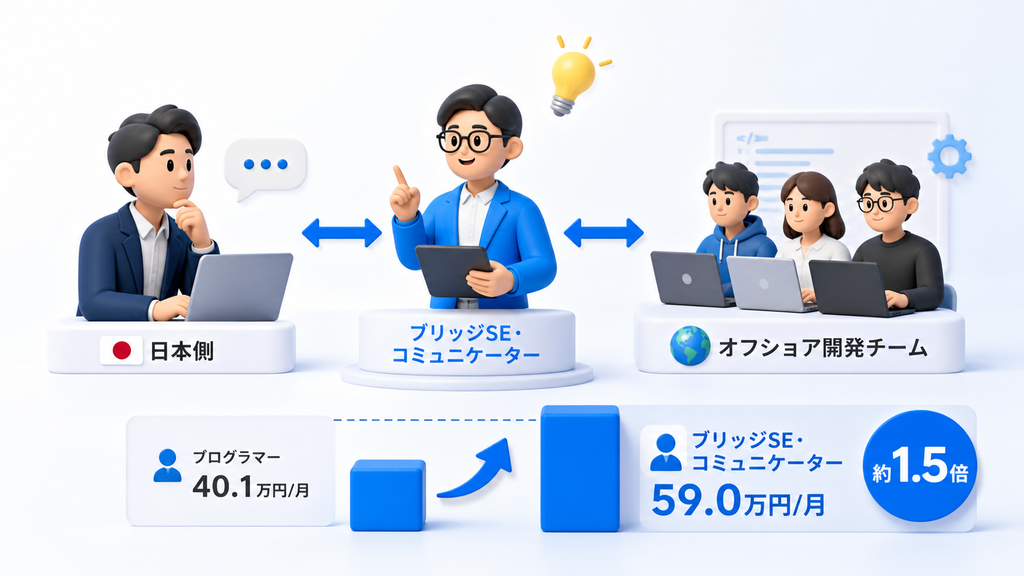

ブリッジSE・コミュニケーターの費用が意外と高い理由

ブリッジSEの単価が高いのは、担っている役割が翻訳ではなく設計の橋渡しだからです。

日本側の要望を現地の開発チームに正確に伝え、設計書の作成や進捗管理まで担当する役割です。

日本語と現地語、そして開発の知識の3つを同時に持つ必要があります。単価はプログラマーの1.3〜2.4倍で、多くの国では1.5倍前後です。

バングラデシュでは82.5万円と、PM(72.5万円)を上回っています。この職種は、日本語ができる人材と開発ができる人材の両方の条件を満たす必要があるため、母数が極端に少ないのが理由です。

さらに2026年時点では、要件定義や設計といった上流工程の経験を持ち、かつ日本語で顧客対応ができる人材の確保が難しくなっています。

コストを削りたい発注者が最初に減らそうとするのが、このブリッジSEの工数です。

しかし、ここを削ると仕様の伝達精度が落ち、手戻りという形で戻ってきます。

設計書と異なる成果物が納品されるトラブルの多くは、ブリッジSEとの連携不足が原因です。日本側が伝えた仕様が翻訳の過程で抜け落ちたり、ニュアンスが変わって伝わったりします。

ブリッジSEは削れるコストではなく、手戻りを防ぐ保険です!

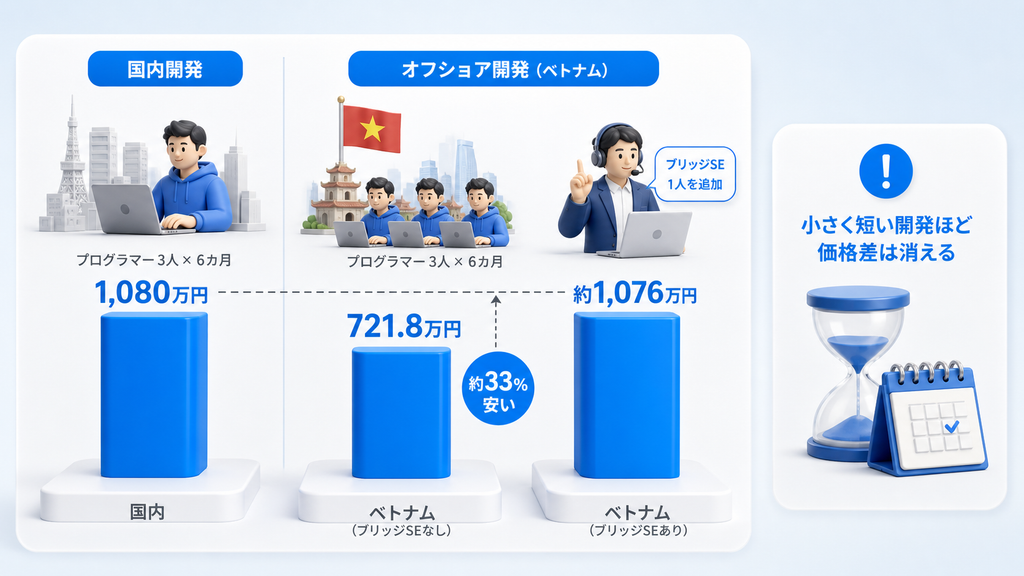

国内開発との費用比較|本当にオフショアは安いのか

同じ職種で比べた場合、オフショア開発の削減率は3割前後です。

半額になるという期待で計画を立てると、ほぼ確実に想定と乖離します。

国内エンジニアの人月単価との差額シミュレーション

国内エンジニアの単価は、経験年数によって次のように分かれます。

  • 若手(経験3年未満):30万〜60万円
  • 中堅(経験3〜7年程度):60万〜90万円
  • 上級(経験7年以上):90万〜150万円

ここでは国内の中堅エンジニアの下限にあたる60万円を基準に、ベトナムの40.1万円と比較します。

項目

国内

ベトナム

差額

プログラマー1人あたり月額

60.0万円

40.1万円

19.9万円

3人×6カ月の人件費

1,080万円

721.8万円

358.2万円

削減率

-

約33%

-

3人体制で半年間開発した場合、単純計算で約358万円の差額になります。

削減率にすると約33%です。

なお、国内エンジニアの単価が下がる見込みは当面ありません。

経済産業省の調査では、IT人材の不足は2030年に最大で約79万人に達すると試算されています。

隠れコストを含めた実質的な削減率

先ほどの33%は、あくまで単価だけを比べた数字です。実際にはオフショア特有のコストが上乗せされるため、実質的な削減率はさらに縮みます。

上乗せされるのは、次のような費用です。

  • ブリッジSEの人件費:チームに1名入るだけで月59万円前後
  • 日本側の管理工数:仕様の説明、レビュー、進捗確認に割く自社人員の時間
  • 仕様齟齬による手戻り:認識のズレが発覚した際の作り直し工数
  • 時差と休日差による待ち時間:質問の回答が翌日になることで生じる遅延

先ほどの3人×6カ月のケースにブリッジSEを1名加えると、ベトナム側の総額は約1,076万円になります。

国内の1,080万円とほぼ並びます。

つまり、小規模かつ短期のプロジェクトでは、オフショアの価格優位性はほとんど出ません。

オフショア開発が効いてくるのは、開発規模が大きく、期間が長く、ブリッジSEのコストを人数で割れる案件です。

小さく短い開発ほど、オフショアの価格メリットは消えます!

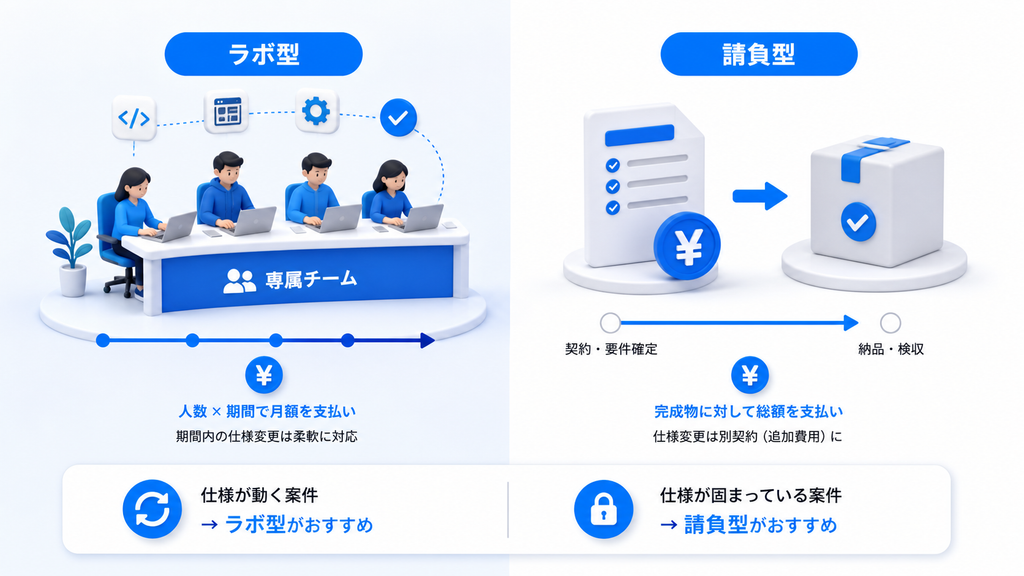

ラボ型と請負型で変わるオフショア開発の費用構造

同じ開発内容でも、契約形態が違えば費用の出方は変わります。

専属チームを期間で確保するのか、成果物に対して支払うのかという違いです。

項目

ラボ型

請負型

契約の対象

専属チーム(人×期間)

完成物・成果

費用の出方

月額で継続的に発生

プロジェクト単位で総額を確定

仕様変更

契約期間内なら柔軟に変更・追加が可能

別契約・都度見積もりが必要

向くケース

継続開発、仕様が動く案件

仕様が固まった一括開発

ラボ型開発の月額費用の考え方

ラボ型は、確保した人数と期間に対して月額を払う契約で、「職種ごとの単価 × 人数 × 契約月数」で算出します。

利点は、契約期間内なら要求や優先度を柔軟に変えられる点です。仕様変更が起きやすいサービス開発や、リリース後も改善を続ける前提の案件と相性が良い形態です。

注意点は、稼働の空白がそのままコストになることです。指示が出せない期間も月額は発生するため、タスクを切り出して渡せる担当者が自社にいないと割高になります。

請負型開発の見積もり方法と注意点

請負型は、定めた要件と仕様に基づき、成果物の完成に対して費用を払う契約です。総額が最初に確定するため、予算管理はしやすくなります。

仕様が固まらないまま発注すると追加見積もりが積み上がり、当初の総額から2割、3割と膨らむことは珍しくありません。

確定度が低い段階では、請負型よりラボ型のほうが総額を抑えられる場合があります。

Web・モバイルアプリ・AIアプリの実績多数

Last Sceneへお任せください!

  • 開発は丸投げしたいがプロジェクトができるか不安
  • リードエンジニアがいない
  • パフォーマンスはもちろんのことコストにもこだわりたい
八木(Last Scene)

大規模アプリ開発や、0からのサービス開発など
案件の規模に合わせた最適なご提案が可能です。

事例・相見積りの問い合わせはこちら

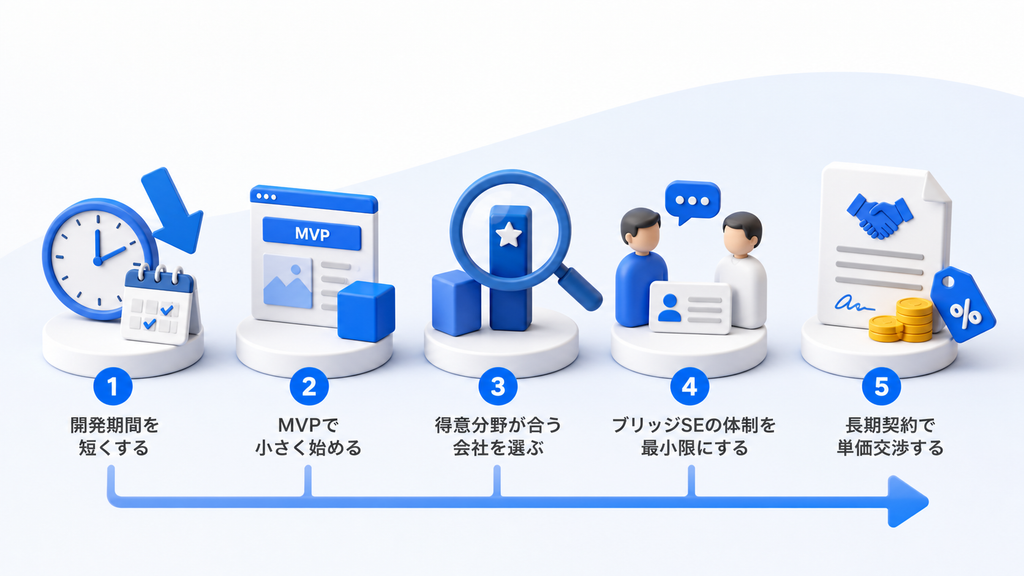

オフショア開発の費用を抑える5つのポイント

費用を抑える方法を、効果の大きい順に5つ挙げます。

  1. 開発期間を短くして人件費総額を圧縮する
  2. 余分な機能を省いてMVPで開始する
  3. 自社ニーズに合う得意分野の開発会社を選ぶ
  4. ブリッジSEの体制を最小限に設計する
  5. ラボ型の長期契約で単価交渉を行う

上位3つを詳しく説明します。

STEP1. 開発期間を短くして人件費総額を圧縮する

人件費は「単価×人数×期間」で決まるため、期間短縮が最も効きます。単価を1割下げる交渉より、1カ月短くするほうが効果は大きいケースが多いです。

方法は大きく2つです。

  • スコープ管理:開発中の機能追加要望を都度受け入れず、リリース後の改善フェーズに回す運用を最初に決める
  • 段階リリース:コア機能から順に出せば、後半の機能は実際の利用状況を見てから判断できる。

STEP2. 余分な機能を省いてMVPで開始する

最初から作り込まないことが、最大のコスト削減策です。

Minimum Viable Productの略で、価値を検証できる最小限の機能に絞った製品のことです。

まず必要最小限で公開し、ユーザーの反応を見てから追加開発の判断をします。

多くのプロジェクトでは、初期構想の機能のうち一定数が「あったほうが良い」レベルの機能です。

それらを初回リリースから外すだけで、開発規模は大きく縮みます。

判断基準はシンプルです。その機能がないとサービスが成立しないかどうかで切り分けてください。

成立するなら、初回リリースからは外せます。

STEP3. 自社ニーズに合う得意分野の開発会社を選ぶ

同じ単価でも、得意分野が合えば必要工数は減ります。ECサイトの実績が豊富な会社なら、決済連携や在庫管理といった典型的な要件を既に理解しています。

仕様説明の時間が減り、実装も既存の知見を流用できます。逆に未経験の領域は調査と試行錯誤の工数が上乗せされ、費用に跳ね返ります。

安さだけで選ぶと失敗する|費用対効果の正しい評価軸

最も高くつく選び方が、相見積もりで最安値を選ぶことです。

安い見積もりには、必ず安い理由があります。

安すぎる見積もりに潜むリスク

相場を大幅に下回る見積もりでは、次のいずれかが起きている可能性があります。

  • 経験の浅いエンジニアがアサインされている
  • テストや品質管理の工程が省略されている
  • 設計工程が最小限で、実装しながら仕様を決める前提になっている
  • 見積もり範囲が狭く、後から追加見積もりが発生する

比較では金額そのものより、その金額に何が含まれるかを見ます。テスト工程、ドキュメント作成、リリース後の保証期間の3つが入っているかで、実質的な価格は大きく変わります。

IT投資としてのROIで費用対効果を測る

開発費の絶対額ではなく、そのシステムが生む効果と比べて判断してください。

たとえば業務システムであれば、削減できる人件費や作業時間が回収の原資になります。月40時間の作業が自動化され、時給3,000円換算で月12万円の削減が生まれるなら、年間144万円です。このとき、開発費500万円と600万円の差は、回収期間にすると約8カ月の違いにすぎません。

一方で、品質が低くて運用に乗らなければ、500万円はまるごと回収できません。

判断すべきは、100万円の差額ではなく、確実に動くものが手に入るかどうかです。

比べるべきは見積金額の差ではなく、回収できるかどうかです!

まとめ|費用相場を正しく理解してオフショア開発を成功させる

この記事の要点を整理します。

  • 2026年のプログラマー人月単価は27.5万〜58.3万円。国による差は2.1倍ある
  • 中国は前年比+31.3%と上昇、インドは-29.6%と下落しており、単価の順位は毎年入れ替わる
  • チーム総額を左右するのはブリッジSEとPM。ブリッジSEはプログラマーの1.3〜2.4倍の単価
  • 国内との削減率は単価比較で約33%、ブリッジSEを含めるとほぼ同額まで縮む
  • 小規模・短期のプロジェクトでは、価格メリットはほとんど出ない
  • 仕様が固まっていないなら請負型よりラボ型のほうが総額を抑えられる場合がある

見積もり比較時のチェックポイント

複数社を比較する際は、次の5点を同じ基準で確認してください。

  1. 単価が職種別に分かれて記載されているか(総額だけの見積もりは比較できません)
  2. ブリッジSEの工数と単価が明記されているか
  3. テスト工程とドキュメント作成が範囲に含まれているか
  4. リリース後の保証期間と、その間の対応範囲が定義されているか
  5. 仕様変更が発生した場合の追加費用の算定方法が決まっているか

この5点が揃っていない見積もりは、金額を比較しても意味がありません。

まずは同じ条件で出し直してもらうところから始めてください。

そのうえで、自社の開発規模と仕様の確定度に合わせて契約形態を選べば、費用は想定の範囲内に収まります。

どの国に頼むかより、どう発注するかのほうが、最終的な総額には大きく影響します。
